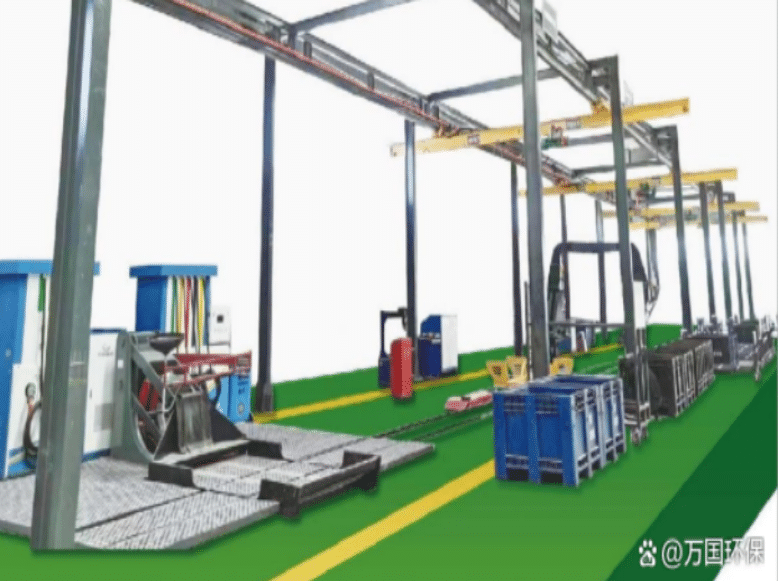

一、 首先明确:什么是“移动房”和“导轨”? 移动房: 在这里不是指居住的房屋,而是一个大型的钢结构工业厂房。…

移动房:
在这里不是指居住的房屋,而是一个大型的钢结构工业厂房。
它的“可移动”体现在采用标准化的钢结构构件,可以在一个场地快速搭建,未来如果需要搬迁,也可以拆卸后在另一个场地重新组装。
这种厂房为拆解作业提供防雨、防风、防尘的环境,并便于进行环保管理(如收集拆解过程中滴落的油污)。
导轨:
这是安装在厂房地面上的轨道系统,通常采用重型起重机轨道或工字钢轨道。
它的主要作用是供移动台车或平移平板车行驶。预处理后的报废车车身或被压扁的料块被放置在台车上,通过轨道在拆解工位之间(如拆解区、压扁区、暂存区)高效、省力地移动。
导轨安装是一个精密的土建与机械结合工程,必须保证精度和强度。
第一步:前期规划与设计
工艺流程设计: 首先确定整个拆解线的布局——哪里是卸车区、哪里是预处理区、哪里是压扁区、哪里是成品堆放区。导轨的路径必须与之匹配。
承重计算: 根据移动台车、载重(满载的汽车车壳或压块)的总重量,计算轨道和基础的承重需求。这决定了轨道型号、混凝土基础的厚度和钢筋配比。
轨道选型: 选择适合的轨道型号,常见的有QU70, QU80, QU100等(数字代表轨道底宽毫米数),数字越大,承载能力越强。
第二步:地基与基础施工
这是最关键的一步,基础不牢,后续一切都会出问题。
土方开挖: 按照设计图纸,开挖出轨道沟槽。
基层处理: 对沟槽底部进行夯实,铺设碎石垫层并再次夯实,确保地基坚实、不沉降。
钢筋绑扎: 在沟槽内铺设钢筋网,这是混凝土基础的“骨架”,至关重要。
模板支设: 安装模板,确保沟槽的宽度和深度符合设计要求。
混凝土浇筑:
使用高标号混凝土进行浇筑。
在浇筑过程中,需要预先埋设轨道的固定件,通常是预埋螺栓或预埋钢板。这些固定件的位置必须极其精确。第三步:轨道安装与调校
轨道就位: 将轨道吊装到预埋好的固定件上。
初步固定: 将轨道与预埋螺栓或钢板进行初步连接,不要完全拧紧。
精度调校: 这是技术核心。需要使用全站仪、水准仪、经纬仪等精密仪器,对轨道进行多项调整:
标高和平整度: 确保两条轨道在同一水平面上,且没有局部起伏。
轨距: 确保两条轨道之间的中心距离始终保持一致,与台车的轮距匹配。
直线度/弯曲度: 如果轨道有弯道,需要保证弯道的平滑过渡。
最终固定: 调校达到精度要求后,将所有螺栓彻底紧固,完成安装。有时还会在轨道底部进行二次灌浆,以增强稳定性。
第四步:验收与测试
安装完成后,使用重载台车或等效重物在轨道上进行往返运行测试,检查是否有变形、沉降、异响等问题。
确认一切正常后,方可投入正式使用。
精度是生命线: 轨道安装的微小偏差(如轨距不均、标高不平)会导致台车运行阻力增大、产生“啃轨”现象(轮缘与轨道侧面摩擦),严重时会损坏设备和轨道,甚至导致脱轨事故。
基础防沉降: 地基必须坚实,防止使用后因不均匀沉降导致轨道变形。对于软土地基,可能需要打桩等更复杂的地基处理。
环保考虑: 轨道区域的地面(尤其是拆解工位下方)应做防渗漏和防腐蚀处理,并设置集油沟槽,收集残留的油污,满足环保要求。
安全间距: 轨道与厂房立柱、设备之间需留有足够的安全检修通道和操作空间。
专业施工: 此项工程必须由有经验的、具备资质的专业施工队伍完成。
“报废车移动房导轨安装”是一项集工艺设计、土建施工、机械安装和精密测量于一体的综合性工程。它虽然不是拆解设备本身,但却是整个拆解流水线高效、平稳运行的“血管”和“骨架”,其质量直接决定了生产线的长期运行效率和安全性。在规划和建设时,必须给予足够的重视。
一直在寻找安装简单、智能控制的机动车报废拆解解决方案?
可拨打电话或在线联系我们,立即处理您的需求
2025.12.11
结合行业产能、利润、政策及市场机遇综合评估,预警后仍可进入,但需以“合规化、高附加值、差异化”为核心策略,具体…
2025.12.10
报废车拆解企业引入智能设备时,需面对行业特性、技术适配、成本效益等多重挑战,具体难点分析如下: 一、行业特殊性…
2025.12.10
报废车拆解行业的未来发展方向将围绕规范化、高效化、高值化、智能化展开,以应对当前产能过剩、竞争失序、技术滞后等…
